KBB SOLAIRE

  • Professionnel
  • Particulier
  • Financement
  • Pourquoi nous choisir ?
  • Contactez nous
  • Portfolio
  • Blog & Ressources
    • Simulateur obligations légales
    • Simulateur rentabilité
    • BESS industriel — guide 2026
    • Coût & rentabilité d’un BESS
Devis gratuit
Main Menu
  • Professionnel
  • Particulier
  • Financement
  • Pourquoi nous choisir ?
  • Contactez nous
  • Portfolio
  • Blog & Ressources
    • Simulateur obligations légales
    • Simulateur rentabilité
    • BESS industriel — guide 2026
    • Coût & rentabilité d’un BESS
Devis gratuit

BESS industriel : ce que tout promoteur et exploitant doit savoir en 2026

solshine
solshine

Le stockage par batterie, devenu un actif industriel à part entière

Un système de stockage d’énergie par batterie (BESS, pour Battery Energy Storage System) n’est plus un équipement expérimental : c’est devenu un actif industriel à part entière, avec ses règles de dimensionnement, son cadre ICPE et son plan de financement. Entre 2022 et 2026, le prix des cellules LFP a été divisé par plus de deux, pendant que le TURPE et les contraintes de raccordement rendaient la flexibilité de plus en plus précieuse.

KBB Solaire conçoit, installe et raccorde des BESS clé en main pour industriels, exploitants tertiaires, promoteurs et collectivités : étude de dimensionnement, installation électrique, génie civil et mise en service, sans intermédiaire.

☎ 09 72 22 65 45 — étude de faisabilité gratuite à partir de votre facture et de votre courbe de charge.

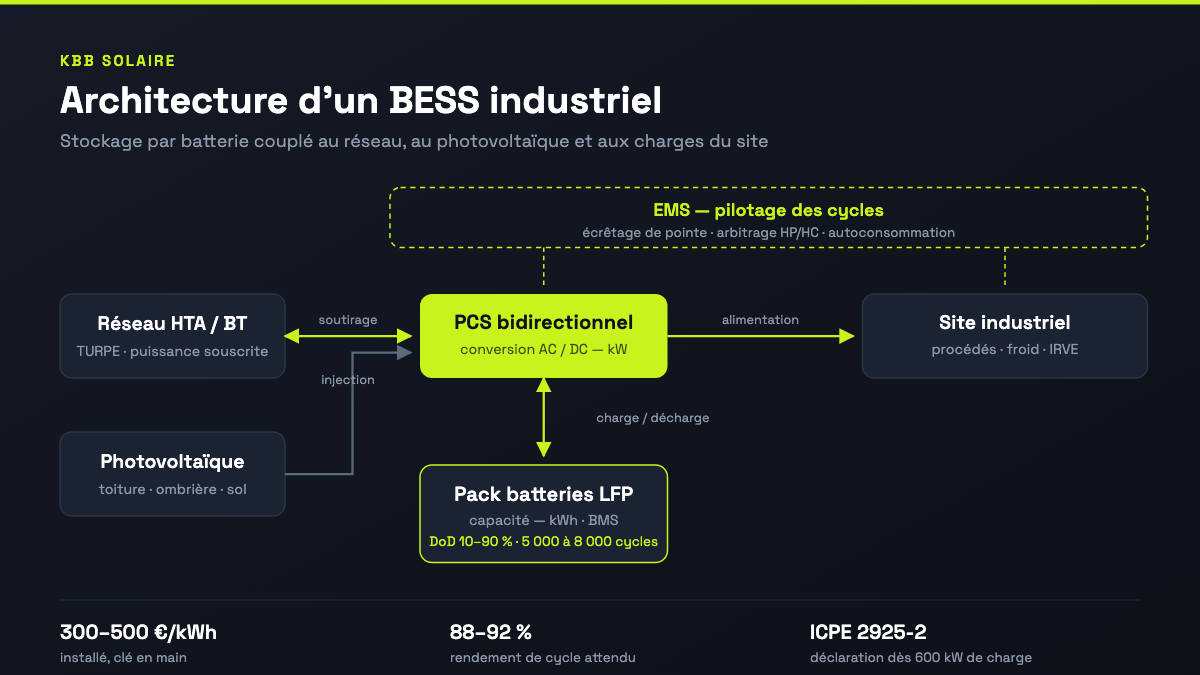

Schéma d’architecture d’un BESS industriel : réseau HTA, photovoltaïque, PCS bidirectionnel, pack batteries LFP et pilotage EMS
Architecture type d’un BESS industriel raccordé en HTA et couplé au photovoltaïque.

1. Pourquoi le BESS change d’échelle en 2025-2026

Trois mouvements se sont additionnés et rendent aujourd’hui des projets rentables qui ne l’étaient pas il y a trois ans.

  • La baisse des coûts. Le prix des cellules LFP est passé d’environ 168 €/kWh en 2022 à moins de 80 €/kWh début 2026 (index BloombergNEF), sous l’effet des surcapacités de production asiatiques et de la baisse des matières premières. Au niveau système installé, on est passé de plus de 800 €/kWh à une fourchette de 300 à 500 €/kWh.
  • La pression sur le réseau. Les plafonds d’injection imposés sur les nouvelles concessions HTA écrêtent une part croissante de la production solaire. Sur un parc de 2 MWc plafonné à 1,6 MW d’injection, un BESS de 500 kW / 500 kWh permet couramment de récupérer une dizaine de pourcents de production annuelle autrement perdue.
  • L’évolution tarifaire. Le TURPE 7, entré en vigueur le 1er août 2025, a été revalorisé de +3,04 % au 1er août 2026 sur les réseaux de distribution HTA-BT (délibération de la CRE). La composante de dépassement de puissance souscrite (CMDPS) et la facturation de l’énergie réactive désormais étendue à l’été en HTA font du lissage de pointe un gisement d’économies immédiat.

Conséquence pratique : un BESS ne se justifie plus par le seul argument « écologique ». Il se justifie par une courbe de charge, un tarif et un plafond de raccordement.

2. LFP ou NMC : quelle technologie retenir ?

Sur un site industriel ou solaire, la question est tranchée dans la quasi-totalité des cas : le lithium fer phosphate (LFP) s’impose. Le NMC (nickel-manganèse-cobalt) conserve un avantage de densité énergétique qui intéresse l’automobile, mais très rarement un projet stationnaire où la place au sol n’est pas le facteur limitant.

CritèreLFPNMC
Sécurité thermiqueSeuil d’emballement plus élevé, dégagement gazeux moindrePlus sensible, exigences incendie renforcées
Durée de vie5 000 à 8 000 cycles3 000 à 4 000 cycles
Densité énergétiquePlus faible (encombrement supérieur)Plus élevée
Coût au cycleLe plus bas du marchéSupérieur
Acceptabilité ICPE / assureurDossier plus simple à défendreContraintes plus lourdes

Un point de vigilance souvent oublié : au-delà de 40 °C ambiants prolongés, la durée de vie se dégrade rapidement, quelle que soit la chimie. La climatisation du conteneur n’est pas une option de confort, c’est un poste de dimensionnement.

3. Les quatre usages réellement rentables

3.1 Écrêtage de la production solaire

Quand le raccordement plafonne l’injection, la batterie absorbe le surplus de midi et le restitue en fin de journée. L’indicateur de pilotage est le taux de capture de l’écrêtement : un système bien dimensionné doit récupérer plus de 90 % de l’énergie écrêtée sur l’année.

3.2 Écrêtage des pointes de soutirage (peak shaving)

La batterie se décharge dès que la puissance appelée approche la puissance souscrite. Sur un site où un démarrage moteur fait passer une souscription de 2 MW à 2,4 MW appelés, quelques dizaines de minutes de décharge suffisent à supprimer la pénalité. C’est l’usage au retour sur investissement le plus rapide.

3.3 Autoconsommation photovoltaïque

Sans stockage, une installation tertiaire ou industrielle autoconsomme en moyenne 30 à 50 % de sa production. Avec un BESS correctement dimensionné, on vise 70 à 90 % d’autoconsommation et 50 à 60 % d’autosuffisance. Le détail de cette configuration est traité dans notre page BESS couplé au photovoltaïque.

3.4 Services système et flexibilité

La participation aux marchés de réserve de RTE (FCR, aFRR) exige une puissance certifiée de 1 MW minimum en participation individuelle (règles RTE des services système fréquence), ou 100 kW par unité si l’actif est agrégé au sein d’une entité de réserve d’au moins 1 MW. En pratique, en dessous de quelques MW, le passage par un agrégateur est la seule voie réaliste — et les revenus de capacité, très volatils, ne doivent jamais constituer le socle d’un plan d’affaires.

4. Dimensionner un BESS : les paramètres qui comptent

La confusion la plus fréquente et la plus coûteuse : la puissance n’est pas la capacité.

  • La puissance (kW / MW) détermine la vitesse à laquelle on charge ou décharge. C’est elle qui traite la pointe.
  • La capacité (kWh / MWh) détermine la quantité d’énergie disponible. C’est elle qui traite la durée.

Le rapport entre les deux se note en C-rate : un système C1 (par exemple 1 MW / 1 MWh) délivre sa puissance nominale pendant une heure, un C4 (1 MW / 4 MWh) pendant quatre heures. Un profil de pointes courtes mais violentes appelle de la puissance ; un profil d’arbitrage tarifaire appelle de la capacité.

Trois autres paramètres conditionnent la performance réelle :

  • Profondeur de décharge (DoD). On exploite typiquement une plage de 10 à 90 % de la capacité nominale. Il faut donc dimensionner sur environ 80 % de capacité utile, pas sur la capacité affichée au catalogue.
  • Rendement de cycle (round-trip). Un système LFP neuf doit se situer entre 88 et 92 %. En dessous de 85 %, il y a un défaut : câblage sous-dimensionné, auxiliaires trop gourmands ou stratégie de pilotage inadaptée.
  • Garantie de capacité. La référence de marché est 80 % de capacité résiduelle à 10 ans, avec un nombre de cycles annuels contractuel. Une garantie exprimée en années sans plafond de cycles ne veut rien dire.

Ces arbitrages se font sur données réelles, pas sur moyennes mensuelles : voir notre étude et dimensionnement BESS à partir de la courbe de charge.

5. Raccordement BT ou HTA : seuils, délais et architecture

Au-delà d’environ 250 kW, le raccordement se fait en HTA ; en dessous, une solution BT reste possible mais impose des contraintes de protection et de section de câbles souvent sous-estimées.

Sur un site HTA existant, l’ajout d’un BESS suppose de reprendre le schéma unifilaire, de mettre à jour les protections de découplage et de faire évoluer le contrat de raccordement (CRAE, voir la procédure Enedis pour les producteurs). Comptez 4 à 8 mois selon la configuration du poste source : c’est le premier poste de dérive planning d’un projet.

Deux architectures de couplage coexistent :

  • Couplage AC — la batterie dispose de son propre convertisseur bidirectionnel. Solution la plus souple, adaptée au retrofit d’une centrale existante.
  • Couplage DC — la batterie se raccorde sur le bus continu de l’onduleur photovoltaïque. Plus compact et légèrement plus performant, mais impose une conception intégrée dès l’origine.

Les aspects d’exécution sont détaillés dans nos pages installation électrique BESS et génie civil BESS.

6. ICPE, sécurité incendie et assurabilité

Classement ICPE. Un stockage stationnaire par batteries lithium relève de la sous-rubrique 2925-2 (nomenclature ICPE, base AIDA de l’Ineris). Le régime de déclaration s’applique dès que la puissance de charge cumulée du site dépasse 600 kW. Une rubrique dédiée 2926, en cours d’élaboration depuis 2024 pour encadrer spécifiquement le stockage de moyenne et forte puissance, fait l’objet de consultations successives : le cadre continuera d’évoluer, il faut donc valider le classement avec la DREAL au stade de la faisabilité, et non au dépôt du permis.

Sécurité incendie. Quelle que soit la taille, les exigences convergent : détection de gaz (hydrogène, monoxyde de carbone), ventilation mécanique avec seuils d’alarme, système d’extinction adapté aux référentiels APSAD, et distances d’éloignement vis-à-vis des bâtiments occupés — usuellement 6 mètres au minimum au-delà de 100 kWh, à ajuster selon la doctrine du SDIS local.

Assurabilité. Depuis les sinistres survenus sur des sites logistiques, les assureurs ont durci leurs critères. L’attestation d’assurabilité doit être obtenue avant le bouclage du financement, pas après la commande du matériel : c’est la cause n° 1 de projets bloqués en fin de parcours.

7. Coûts et retour sur investissement : les ordres de grandeur

Pour un système LFP de 500 kWh à 5 MWh installé en France, le budget se situe entre 300 et 500 €/kWh, matériel, pose, raccordement et mise en service inclus. Au-delà de 5 MWh, l’effet d’échelle ramène le ratio sous 300 €/kWh. Sont exclus de ces fourchettes le génie civil spécifique (dalle, clôture, voirie) et les remises à niveau électriques préalables.

TailleApplication typeInvestissement indicatifRetour sur investissement
100–300 kWhPME industrielle, écrêtage de pointe50 000–130 000 €4–7 ans
300 kWh–1 MWhETI, couplage PV ou ombrière120 000–400 000 €3–6 ans
1–2 MWhSite multi-bâtiments, plafond d’injection350 000–700 000 €3–5 ans
> 5 MWhProjet de promoteur, flexibilité réseau< 300 €/kWh6–10 ans

Le calcul complet — CAPEX, OPEX, LCOS, TRI et modèles de financement — est développé dans notre page dédiée : coût et rentabilité d’un BESS industriel.

8. Les huit vérifications avant mise en service

  1. Cohérence entre le paramétrage du BMS et la stratégie de pilotage de l’EMS.
  2. Essais des protections de découplage réseau et de la sélectivité.
  3. Mesure du rendement de cycle dès le premier cycle complet, comparée à la garantie contractuelle.
  4. Essais fonctionnels de la détection gaz et du système d’extinction, en présence de l’exploitant.
  5. Formation et habilitation des équipes d’exploitation, procédure de consignation écrite.
  6. Contrôle des protections différentielles et de la mise à la terre du conteneur.
  7. Vérification des sections de câbles BT et des serrages, avec rapport thermographique.
  8. Schéma unifilaire « tel que construit » remis, mis à jour et affiché.

La mise en service n’est pas la fin du projet. Les trois premiers mois d’exploitation révèlent l’essentiel des écarts de performance ; c’est la période où le suivi doit être le plus serré.

9. À retenir

  • Puissance et capacité se dimensionnent séparément, à partir d’une courbe de charge réelle.
  • Le LFP est la référence sur les projets industriels et solaires.
  • Le raccordement HTA et le dossier ICPE sont les deux points de friction qui allongent les délais : à traiter dès la faisabilité.
  • Un rendement de cycle inférieur à 85 % sur un système neuf est un signal d’alerte, pas une tolérance.
  • La rentabilité se construit en empilant plusieurs flux : économies TURPE, autoconsommation, écrêtement récupéré, et éventuellement flexibilité.
  • L’assurabilité se sécurise avant le financement.

Foire aux questions

Quelle différence entre la puissance et la capacité d’un BESS ?

La puissance, en kW ou MW, correspond au débit : elle détermine l’ampleur de la pointe que le système peut absorber. La capacité, en kWh ou MWh, correspond au réservoir : elle détermine la durée pendant laquelle il peut le faire. Deux sites de même consommation annuelle peuvent nécessiter des dimensionnements radicalement différents.

Combien coûte un BESS industriel en 2026 ?

Entre 300 et 500 €/kWh installé pour un système LFP de 500 kWh à 5 MWh, hors génie civil spécifique. Au-delà de 5 MWh, le ratio descend sous 300 €/kWh.

Quel retour sur investissement peut-on attendre ?

De 3 à 7 ans sur un usage d’écrêtage de pointe industriel, de 6 à 9 ans en autoconsommation photovoltaïque couplée. Les projets adossés à la flexibilité réseau affichent des retours plus rapides mais nettement plus incertains.

À partir de quel seuil un BESS est-il classé ICPE ?

La sous-rubrique 2925-2 impose une déclaration dès 600 kW de puissance de charge cumulée sur le site. Le classement doit être validé avec la DREAL, la réglementation applicable au stockage lithium étant en cours d’évolution.

Pourquoi le LFP plutôt que le NMC ?

Meilleure sécurité thermique, deux fois plus de cycles, coût au cycle inférieur et dossier ICPE plus simple à défendre. Le NMC ne se justifie que lorsque l’encombrement est le critère dimensionnant, ce qui est rare en stationnaire.

Combien de temps faut-il pour intégrer un BESS sur un site existant ?

Comptez 4 à 8 mois pour la partie raccordement HTA et évolution du contrat, auxquels s’ajoutent 6 à 12 mois si un dossier ICPE est nécessaire. Les deux procédures peuvent être menées en parallèle.

Quel indicateur surveiller une fois le système en service ?

Le rendement de cycle. Une dérive sous 85 % sur un système LFP récent signale un défaut de câblage, une consommation d’auxiliaires excessive ou une stratégie de pilotage mal paramétrée.

Un BESS est-il rentable sans installation photovoltaïque ?

Oui, sur un site à forte puissance souscrite et à pointes marquées : l’écrêtage de pointe et l’arbitrage tarifaire suffisent. Le couplage solaire améliore le retour sur investissement mais n’en est pas la condition.

Sources et références

  • Nomenclature ICPE, rubrique 2925 — base AIDA, Ineris
  • CRE — délibération de modification du TURPE 7 HTA-BT et HTB
  • RTE — participation aux services système fréquence (FCR, aFRR)
  • Enedis — raccordement des installations de production
  • Géorisques — consultation des installations classées

Page publiée en septembre 2026. Les seuils réglementaires et les tarifs évoluant régulièrement, les valeurs indiquées doivent être confirmées au cas par cas auprès de la DREAL et du gestionnaire de réseau.

Étudier votre projet de stockage

KBB Solaire réalise l’étude de faisabilité à partir de votre facture d’électricité et de votre courbe de charge, puis prend en charge l’ensemble du projet : dimensionnement, installation électrique, génie civil, raccordement et mise en service.

KBB Solaire — 15 rue Saint-Exupéry, 92700 Colombes
☎ 09 72 22 65 45 | hello@k-b-b.fr — demander une étude gratuite

À lire aussi :

  • Coût et rentabilité d’un BESS : CAPEX, OPEX, LCOS et TRI
  • Installation BESS clé en main en France
  • Installation BESS en Île-de-France
  • Étude et dimensionnement BESS
  • Financement par tiers investisseur
  • Solutions photovoltaïques pour professionnels
Téléphone
09 72 22 65 45
Email
hello@k-b-b.fr
Adresse
15 rue Saint Exupery, 92700 Colombes

À propos de KBB

Entreprise d’installation de panneaux solaires

Liens utiles

  • Plan de site
  • Panneaux Solaires Massy (91300) — Devis Gratuit | KBB Solaire
  • Installation de Panneaux solaires à Asnières-sur-Seine
  • Installation de Panneaux solaires à Châteauneuf-sur-Loire
  • Pose de Panneaux solaires à Melun
  • Installation de Panneaux solaires à Palaiseau
  • Installation de Panneaux Solaires à Antony
  • Installation de Panneaux Solaires à Bagneux
  • Installation de panneaux solaires à Beauvais
  • Installation de panneaux solaires à Blois (41)
  • Installation de panneaux solaires à Boulogne-Billancourt
  • Installation de panneaux solaires à Colombes
  • Installation de panneaux solaires à Compiègne
  • Installation de panneaux solaires à Corbeil-Essonnes
  • Installation de panneaux solaires à Courbevoie
  • Installation de Panneaux Solaires à Mantes-la-Jolie
  • Installation de panneaux solaires à Montargis
  • Installation de Panneaux Solaires à Olivet
  • Installation de panneaux solaires à Saint-Denis
  • Installateur Panneaux Solaires à Saint-Germain-en-Laye | KBB Solaire
  • Installateur Panneaux Solaires à Sartrouville | KBB Solaire
  • Installateur Panneaux Solaires à Versailles | KBB Solaire
  • Installateur Panneaux Solaires à Vincennes | KBB Solaire
  • Installateur Panneaux Solaires à Franconville | KBB Solaire
  • Installateur Panneaux Solaires à Ivry-sur-Seine | KBB Solaire
  • Installateur Panneaux Solaires à Levallois-Perret | KBB Solaire

Nos Coordonnées

  • 15 rue Saint Exupery, 92700 Colombes
  • hello@k-b-b.fr
  • 09 72 22 65 45
